काठमाडौं । नेपाल विद्युत प्राधिकरणले तामाकोसी–काठमाडौं २२०/४०० केभी प्रसारण लाइन आयोजना अन्तर्गत नयाँ खिम्ती–बाह्रबिसे खण्ड निर्माण सम्पन्न गर्न ताकेता गरेको छ ।
चिलिमे जलविद्युत कम्पनीको अगुवाइमा सिन्धुपाल्चोकमा निर्माणाधीन १०२ मेगावाटको मध्य भोटेकोसी जलविद्युत आयोजनाको विद्युत् प्रसारण लाइन अभावमा जोड्न नसकी खेर जाने अवस्था आउन नदिन प्राधिकरणले नयाँ खिम्ती–बाह्रबिसे खण्ड निर्माणलाई उच्च प्राथमिकतामा राखेको छ । नयाँ खिम्तीमा ४०० केभी सबस्टेसन निर्माण र सबस्टेसनको क्षमताबृद्धिका लागि २२०/१३२/३३ केभी, २०० एभिए क्षमताको थप पावर ट्रान्सफर्मर जडान कार्य जारी छ ।
रामेछापका मन्थली नगरपालिका–१३ साँखे (फुलासी) स्थित नयाँ खिम्ती सबस्टेसन देखि सिन्धुपाल्चोकको बाह्रबिसे सबस्टेसनसम्मको प्रसारण लाइनको लम्बाइ ४३ किलोमिटर छ । रामेछाप, दोलखा र सिन्धुपाल्चोक जिल्ला भएर जाने नयाँ खिम्ती–बाह्रबिसे प्रसारण लाइन खण्डमा पर्ने ११८ वटा टावरमध्ये ९३ वटा टावरको जग हालिएको छ । ७३ वटा टावर खडा गरिएको छ । २० किलोमिटर तार तानिएको छ । ६ वटा टावरको जग हाल्ने र ३ वटा टावर खडा गर्ने काम भइरहेको छ । रामेछापमा पर्ने तीन वटा टावरको निर्माणका लागि जग्गा अधिग्रहणको प्रक्रिया सुरु गरिएको छ ।
दोलखामा पर्ने ८४ वटा टावरमध्ये मेलुङ गाउँपालिका–७ सित्तलीमा निर्माण हुने एक वटा टावर जग्गाधनीको अवरोधका कारण निर्माण हुन सकेको छैन । अधिग्रहण गरिने जग्गाका लागि २०७७को पुसमा प्रति रोपनी १० लाख रुपैयाँ मुआब्जा निर्धारण गरिएकोमा त्यसमा असहमति जनाउँदै जग्गाधनीले निर्माणमा अवरोध गरिरहेका छन् ।
सिन्धुपाल्चोकमा पर्ने ३१ वटा टावरमध्ये १३ वटाको जग हालिएको छ भने ३ वटा खडा गरिएको छ । भौगोलिक रुपमा कठिन तथा जटिल स्थानमा पर्ने बाँकी टावरहरु निर्माणका टावर निर्माणस्थलसम्म पुग्न पहुँच सडक खन्ने काम भइरहेको छ । नयाँ खिम्ती–बाह्रबिसे खण्डको समग्र निर्माण प्रगति ७० प्रतिशत रहेको छ ।

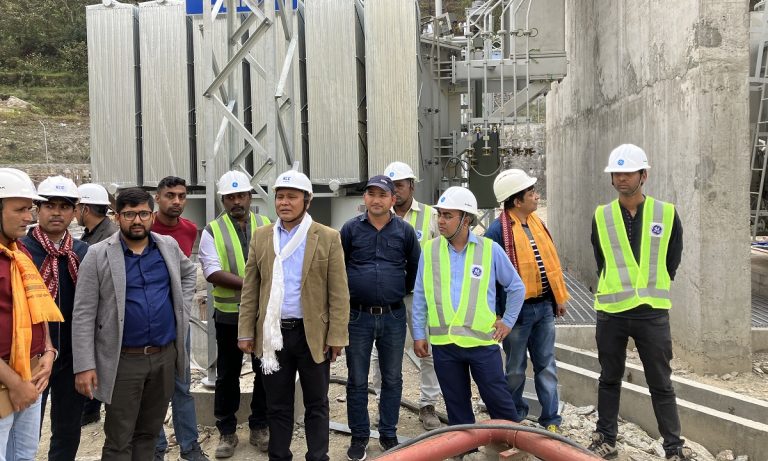

प्राधिकरणका कार्यकारी निर्देशक कुलमान घिसिङ, प्रसारण निर्देशनालय उपकार्यकारी निर्देशक दीर्घायुकुमार श्रेष्ठ, आयोजना व्यवस्थापन निर्देशनालयका उपकार्यकारी निर्देशक ताराप्रसाद प्रधान सम्मिलित उच्चस्तरीय टोलीले शनिबार स्थलगत अनुगमन भ्रमण गरी प्रसारण लाइन र सबस्टेसन निर्माण प्रगतिका बारेमा छलफल गरेको छ ।
टोलीले प्रसारण लाइन निर्माणमा रुख कटान, जग्गा अधिग्रहण, निर्माण सामग्री तथा उपकरणहरको आपूर्ति, स्थानीयको अवरोध, निर्माण सम्पन्न हुने तालिकालगायतका विषयमा विस्तृतरुपमा छलफल गरेको थियो । टोलीले नयाँ खिम्ती–बाह्रबिसे खण्ड प्रसारण लाइन र सबस्टेसनको काम आगामी साउनभित्र सम्पन्न गर्न आयोजना व्यवस्थापन र निर्माणमा संलग्न व्यवसायीहरुलाई निर्देशन दिएको छ ।
‘यो आयोजना सम्पन्न भएमा मध्यभोटेकोसीको विद्युत सिधै जोड्न सकिने विकल्प देखिएको छ, निर्माण छिटो सम्पन्न गर्न आयोजनाको दातृ निकायबाट पनि बारम्बार ताकेता आइरहेको छ, वर्षायाम सुरु हुनुभन्दा अघिनै जनशक्ति तथा उपकरणहरु थप गरी निर्माणमा तिब्रता दिनुहोस्, स्थानीय समस्या समाधान गरी आगामी साउनभित्र निर्माण सम्पन्न गरी काम गरौं,’ घिसिङले भने ।
नयाँ खिम्ती–बाह्रबिसे खण्ड प्रसारण लाइन निर्माणका लागि चिनियाँ कम्पनीहरु ग्वाङसी ट्रान्समिसन एण्ड सबस्टेसन कन्ट्रक्सन तथा सेन्जेन क्लाउ इलेक्ट्रोनिक्सको उपक्रमले ठेक्का पाएको थियो । तर, ठेक्का सम्झौताको ७४ प्रतिशत समय बित्दासमेत कम्पनीले निर्माणका प्रारम्भिक काम नै नगरेपछि सम्झौता अवधि बाँकी नै रहेको अवस्थामा ठेक्का तोडिएको थियो । यही कम्पनीहरुले नै २२० केभी बाह्रबिसे सबस्टेसन निर्माण गरिरहेको छ । प्राधिकरणले सबस्टेसन निर्माण आगामी असारभित्र सम्पन्न गर्ने समयसीमा दिएको छ ।
प्राधिकरणले चिनियाँ कम्पनीसँग ठेक्का तोडी ठेक्का रकमको १० प्रतिशत अर्थात १४ लाख ५४ हजार डलर र ६ करोड १६ लाख ७४ हजार रुपैयाँ कार्यसम्पादन जमानत जफत गरेको थियो । यसैगरी, ठेकेदार कम्पनीले अग्रिम भुक्तानीका लागि राखेको १४ लाख ५४ हजार डलर र ६ करोड १६ लाख ७४ हजार रुपैयाँ बैक जमानत पनि जफत गरिएको थियो ।
त्यसपछि प्राधिकरणले गरेको नयाँ टेण्डरमा भारतीय कम्पनी केइसी इन्टरनेसनल लि।ले ठेक्का पाएको थियो । प्राधिकरण र कम्पनीबीच २०७६को जेठमा ठेक्का सम्झौता भएको थियो ।
तामाकोसी–काठमाडौं २२०/४०० केभी प्रसारण लाइन आयोजना बाह्रबिसेबाट काठमाडौंको लप्सीफेदीसम्मको ४६ किलोमिटर ४०० केभी डबल सर्किट तथा लप्सीफेदीबाट भक्तपुरको चाँगुनारायणसम्मको १४ किलोमिटर १३२ केभी प्रसारण लाइन र बाह्रबिसेमा २२०/१३२/११ केभी सबस्टेसन निर्माणाधीन छन् । साथै, लप्सीफेदीमा ४००/२२०/१३२/११, बाह्रबिसेमा ४०० केभी र नयाँ खिम्तीमा ४०० केभी सबस्टेसन निर्माण भइरहेको छ ।
तामाकोसी तथा सुनकोसी नदी र ती नदीहरुका सहायक खोलानालाको जलविद्युत् आयोजनाको विद्युत् काठमाडौं उपत्यकामा ल्याउन तथा राष्ट्रिय प्रसारण प्रणालीमा प्रवाह गर्न तामाकोसी–काठमाडौ प्रसारण लाइन र सबस्टेसन निर्माण गर्न लागिएको हो । प्रसारण लाइनमा नेपाल सरकार तथा प्राधिकरणको लगानी र एसियाली विकास बैंकको सहुलियतपूर्ण ऋण रहेको छ ।
माथिल्लो तामाकोसी जलविद्युत आयोजनाले निर्माण गरेको २२०/१३२ केभी, १०० एभिए क्षमताको नयाँ खिम्ती सबस्टेसनको क्षमता विस्तारका लागि काम भइरहेको छ । खिम्ती र लिखू नदी करिडोरमा निजी क्षेत्रका जलविद्युत आयोजनाका विद्युत जोड्नका लागि नयाँ खिम्ती सबस्टेसनको हालको क्षमताले नधान्ने हुँदा क्षमता विस्तार गर्न लागिएको हो । यसका लागि सबस्टेसनमा ६६.६७ एमभिएका ४ वटा, ३० एमभिएका २ वटा र ६÷८ एमभिएको १ वटा पावर ट्रान्सफर्मर जडान कार्य भइरहेको छ ।
